湘投集团金为机电完成清水塘电站3#机组大修项目节点工程

发表时间:2019-11-21 22:55:21 来源:湘投集团 编辑:张晴

  2019年11月5日,由金为公司承接的清水塘电站3#机组A级检修项目完成全部大件的拆、吊和翻身工作,有效保障了清电公司3#机组导水机构控制环如期返厂这一节点工期顺利完成。

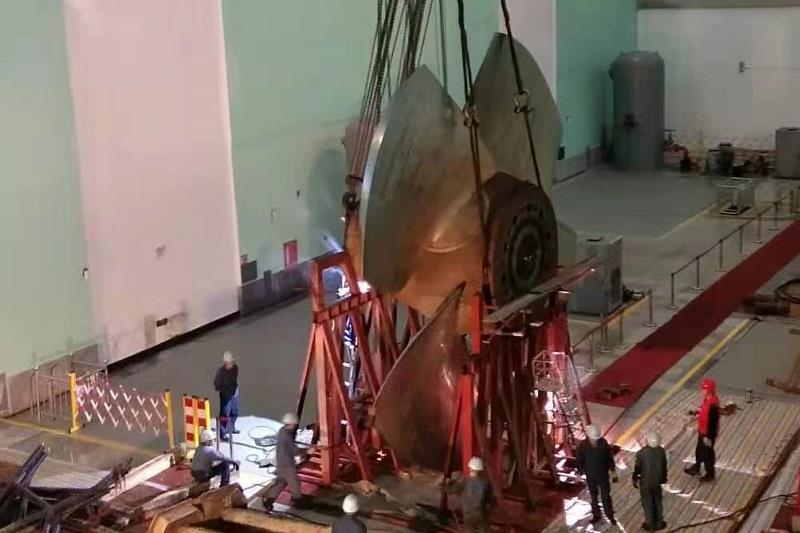

  清水塘电站3#机组转轮直径7.5米,是目前省内转轮直径最大的灯泡贯流式机组。按照正常进度,设备的拆除吊出工作需要60天,但受限于设备厂家对设备返厂时间的要求,该项工作工期被压缩至45天。

  面对紧迫任务,金为公司从项目协调、策划、技术方案讨论、人员调配、材料物资供应、后勤保障等方面给予充分研判和细致准备,成立了精干有力的项目团队,从安全、技术、工序等方面精心组织、合理安排。全体员工上下一心、加班加点,推动该项目有序开展。

  清水塘电站3#机组大修项目于今年10月1日开工,计划2020年3月31日竣工,总工期183天。金为机电将举全公司之力,保证项目安全、质量、进度,确保圆满完成清水塘3#机组大修。

责编:张晴

来源:湘投集团
