2.57亿度!这个风电项目计划于年底投产发电

发表时间:2020-06-11 10:30:25 来源: 高新创投集团、国资潇湘 编辑:马菀倬

  为将疫情影响的发展节奏抢回来,湖南国企生产加速度遍及省内外。6月8日,山西吕梁市,由我省国企高新创投旗下企业湖南高创新能源有限公司控股的交城会立、横尖风电项目现场,呈现出一派如火如荼的施工景象:挖掘机、吊车挥舞着长臂往来穿梭、气势如虹,施工人员分工协作,有条不紊地浇筑水泥、衬砌砖墙,建设者正在开足马力抢进度,为力争年底投产达效发起冲锋。

  山西交城会立、横尖风电项目位于吕梁市交城县会立镇和横尖镇,自2019年7月1日开工建设,总装机容量10万千瓦,拟安装31台单机容量为3.2兆瓦的风力发电机组。其中,高新创投旗下企业湖南高创新能源有限公司控股55%。

  交城县拥有得天独厚的风力资源优势,潜在风资源范围主要分为东北、西南两个部分,总潜在可开发容量达到15万千瓦。大力开发利用绿色可再生能源的风力发电项目,是交城县在节能减排、调整能源结构、改善生态环境的转型发展上迈出的坚实步伐。交城会立、横尖风电项目对于山西省加快能源转型、减少一次能源消耗,提升整体竞争力具有重大意义。据了解,交城会立、横尖风电项目于2016年12月由山西省发展和改革委员会核准,2017年7月被山西省重点工程领导组确认为省重点推进产业类项目,同年列为吕梁市、交城县重点工程。

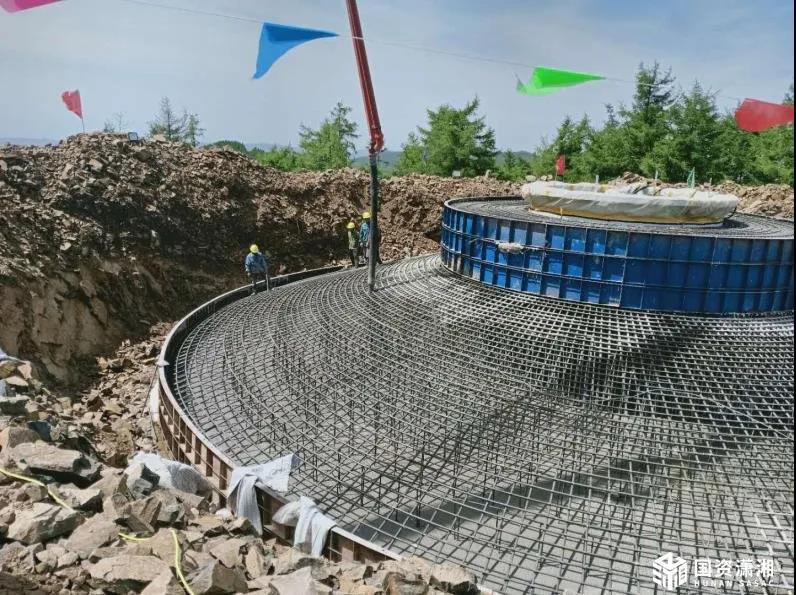

  目前,项目建设正在有序推进中,场内道路已全线拉通,平台开挖完成29个,基坑开挖完成29个,基础浇筑完成8个,架空集电线路(11.08公里,46基塔)已完成44基开挖,44基浇筑,38基组塔,全部机组计划于2020年12月底投产。

  在项目并网投产后预计年上网电量达到2.57亿度,年等效满负荷小时数2600小时,将为高创新能源2020年实现装机80万千瓦的战略目标提供重要支撑。

(记者 蔡立平)
