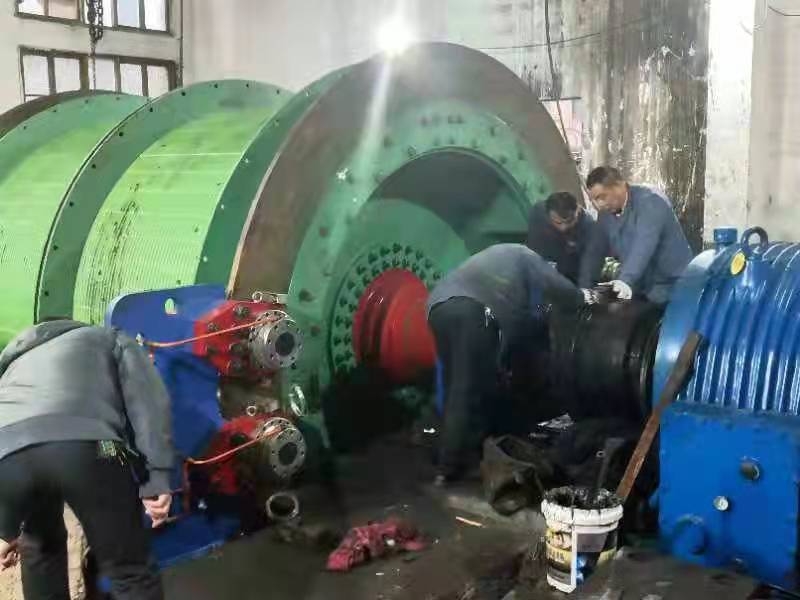

元月28日下午两点,一辆100吨折臂调车如期从广东韶关开进宝源矿业有限公司,稳稳停在北平硐主井绞车房旁,只见长臂升起,起吊绞车主滚筒,将重达40余吨的滚筒徐徐吊入绞车房,现场响起一片欢呼声,接着,所有在场人员,立即投入绞车安装之中……
为有效落实集团公司下达给宝源公司的年度生产与效益指标,围绕效益目标,加强生产组织,优化生产设备,公司全力抓好春节停产检修准备和复产验收工作,先后完成了所有项目检修措施方案的申报获批、组织实施及验收工作。
宝源公司春节停产检修共安排检修项目19个,其中,南矿7个,北矿8个,机运区4个。1月27日前,公司组织各矿|(区)对每一个检修项目进行了现场办公,落实检修项目的材料、配件、施工队伍、施工负责人、技术负责人、安全负责人、质量检查员及项目质量标准。1月28日前,对所有检修项目和工作面维护工作编制完成安全技术措施,并按程序审批到位。检修前,公司组织全体作业人员进行贯彻学习,对重点难点检修项目——北斜井主井绞车更换项目,精心制作统筹图、线路表,组织召开检修平衡专题会,协调解决关键问题,针对北平硐煤矿主井绞车主滚筒体积大、重量达40余吨,入房安装难度大等困难,及时联系广东韶关方面人员,调来100吨折臂调车,集中生产机电部、机运区、北平硐煤矿所有机电技术力量,共计30余人冒着雨雪,奋战在安装现场,大家牺牲与家人团聚过年拜年的时间,大年初一各自吃着提前准备的自带食品,争分夺秒,无怨无悔,通过7天的加班加点奋战,在厂家技术人员的指导下,几经试车,圆满完成了繁重的绞车换新任务。截止2月5日,公司全部完成19个检修项目,2月6日中班,经公司复产检查验收,所有检修项目全部达标准,为节后复工即达产提供了前提保障。
